Planowanie zapotrzebowania materiałowego
planeus udostępnia dwa uzupełniające się widoki planowania zapotrzebowania materiałowego (MRP), przeznaczone do różnych poziomów szczegółowości i typowych wyzwań w środowisku produkcyjnym:
- Zestawione zapotrzebowanie materiałowe → przegląd według okresu
- Zapotrzebowanie materiałowe → precyzyjny widok miejsca użycia na poziomie kroku
Razem pomagają połączyć planowanie wysokiego poziomu z rzeczywistym wykonaniem na hali produkcyjnej.
Jak te dwa widoki działają razem
Przypadek użycia | Widok MRP |
|---|---|
„Jakie materiały musimy przygotować dla zaplanowanych zleceń na przyszły miesiąc?” | Zestawione zapotrzebowanie materiałowe |
„Kiedy dokładnie będą potrzebne?” | Zapotrzebowanie materiałowe |

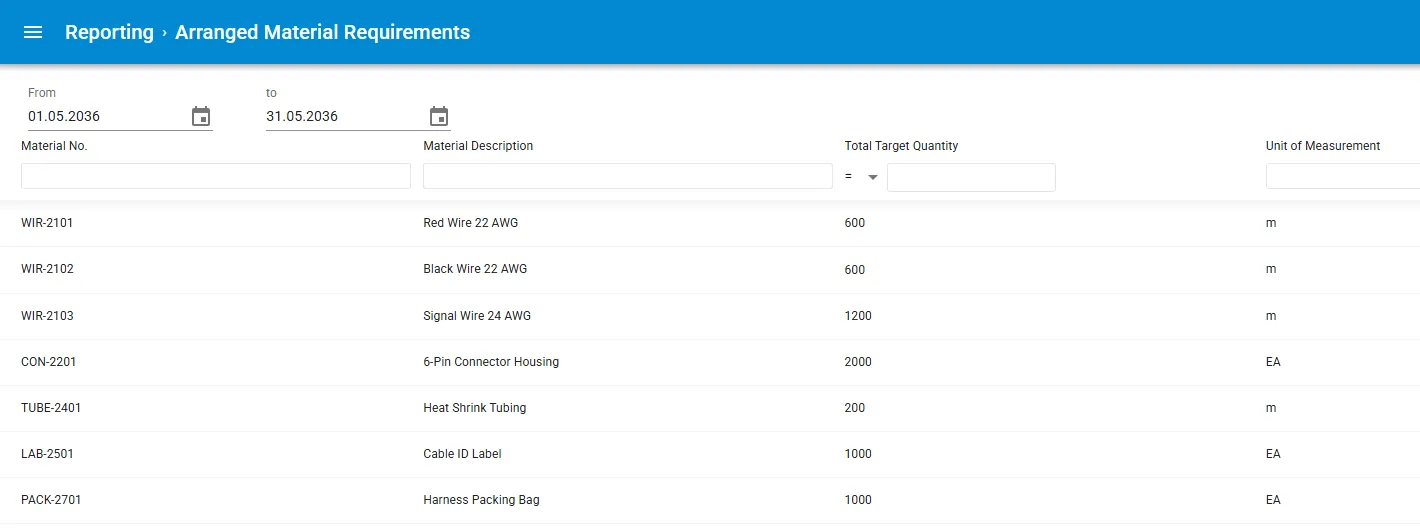

Zestawione zapotrzebowanie materiałowe
Automatycznie generowany raport Zestawione zapotrzebowanie materiałowe podsumowuje popyt na materiały w wybranym okresie.

Jak to działa
- BOM artykułu i marszruty są zdefiniowane w technologii planeus.
- Materiały są przypisane do konkretnych kroków roboczych w BOM.
- Zlecenia produkcyjne są zaplanowane w planeus.
- Każda pozycja zamówienia odwołuje się do swojego BOM.
- planeus agreguje wszystkie wymagania w zdefiniowanym okresie.
- planeus generuje przegląd materiałów w podziale na okresy.
Zestawione zapotrzebowanie materiałowe daje przejrzysty, zagregowany widok popytu na materiały w danym okresie, co ułatwia dokładne planowanie materiałów na poziomie tygodniowym lub miesięcznym.

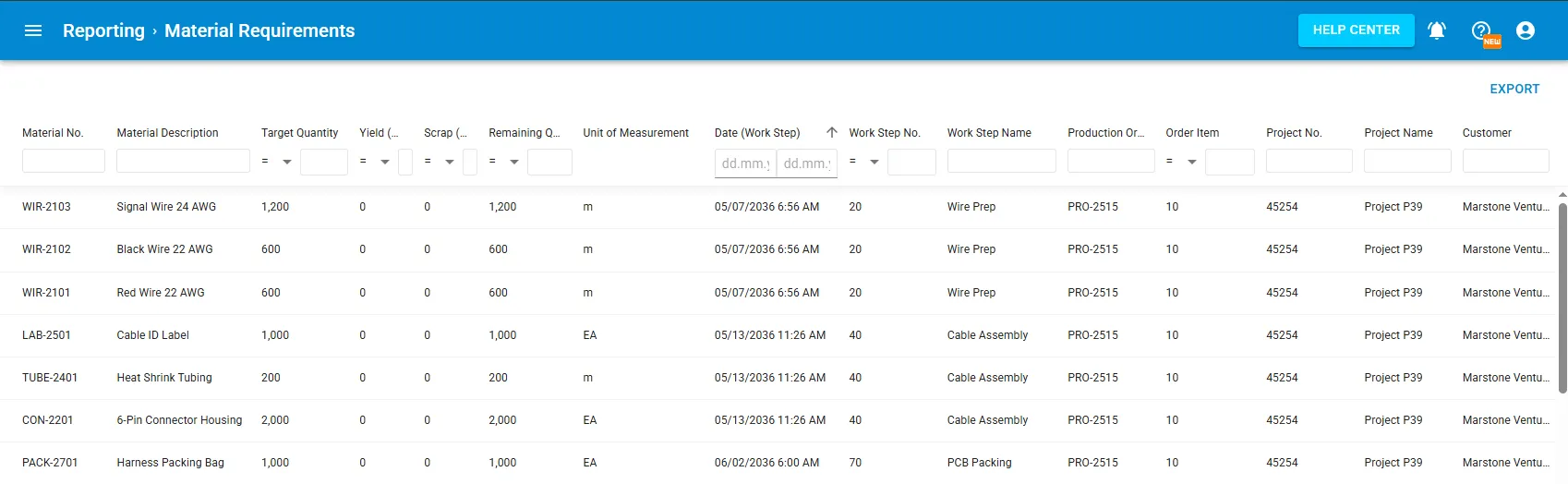

Zapotrzebowanie materiałowe
Raport Zapotrzebowanie materiałowe schodzi do szczegółów na poziomie kroków i pokazuje:
- zapotrzebowanie materiałowe w miejscu użycia dla każdego kroku produkcyjnego,
- dokładną sekwencję i termin na podstawie planu produkcji,
- wymagane ilości na każdym kroku,
- kontekst rzeczywistego przepływu produkcji.

Jak to działa
Raport Zapotrzebowanie materiałowe zaczyna od rzeczywistego harmonogramu produkcji i dokładnie wskazuje, gdzie każdy materiał jest potrzebny w przepływie produkcji.
- Zlecenia produkcyjne są zaplanowane na wykresie Gantta.
- Każdy krok roboczy ma zdefiniowaną sekwencję, stanowisko pracy i planowany termin.
- Materiały są przypisane bezpośrednio do konkretnego kroku roboczego, w którym są zużywane.
- System łączy:
- BOM
- Marszrutę / kroki robocze
- Harmonogram produkcji
- Wynikiem jest plan materiałowy w miejscu użycia, który pokazuje zapotrzebowanie materiałowe dokładnie na tym kroku produkcyjnym, w tej lokalizacji i w tym zaplanowanym czasie, w którym materiał jest potrzebny.
Zapotrzebowanie materiałowe pokazuje popyt na materiały aż do dokładnego momentu, w którym są potrzebne, pomagając zapewnić dostępność materiałów na właściwym kroku produkcyjnym i we właściwym czasie.
