Przenoszenie i edycja
planeus oferuje interaktywny i powiązany wykres Gantta. Oznacza to, że gdy przenosisz lub edytujesz obiekty planowania w planeus, wszystko pozostaje połączone, dzięki czemu harmonogram jest dokładny i praktyczny.
Jak przenosić paski na wykresach Gantta
- Przenoszenie projektu, procesu produkcyjnego lub zlecenia:
- Wszystkie powiązane obiekty znajdujące się pod nim, takie jak operacje robocze lub procesy, przesuwają się automatycznie razem z nim.
Jak współdziałają projekty i pozycje zleceń?
Projekty i pozycje zleceń są zawsze obliczane jako suma ich części. Oznacza to, że:
- Jeśli przesuniesz operację roboczą poza bieżącą datę zakończenia pozycji zlecenia:
- Cała pozycja zlecenia zostanie wydłużona.
- Ta sama zasada dotyczy projektów i procesów.
- Jeśli przesuniesz operację roboczą wcześniej niż bieżąca data rozpoczęcia:
- Pozycja zlecenia zostanie skrócona.
- Dotyczy to również projektów i procesów.
Edycja operacji roboczych
- Możesz ręcznie zmienić długość procesów i operacji roboczych.
- Operacje robocze można przenosić do innych zasobów w tej samej grupie zasobów.
Możesz przenosić operacje robocze do zasobów w innych grupach zasobów, jeśli jest to dozwolone w ustawieniach:
- Przejdź do Administracja > Ustawienia - Włącz Move work steps across different groups
Wybieranie i przenoszenie wielu elementów
- Naciśnij Ctrl + kliknięcie prawym przyciskiem myszy, aby wybrać wiele obiektów planowania.
- Przeciągnij je wszystkie naraz, aby dostosować harmonogram.
Lub:

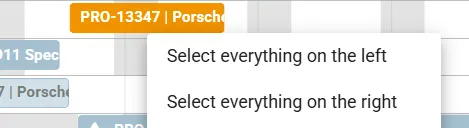

- Kliknij dowolny obiekt planowania prawym przyciskiem myszy, aby otworzyć menu kontekstowe, w którym możesz:
- Zaznaczyć wszystkie elementy po lewej stronie.
- Zaznaczyć wszystkie elementy po prawej stronie.

Różne czasy w operacji roboczej
W planowaniu produkcji każda operacja robocza ma różne wartości czasu:
Czas przezbrojenia i czas procesu (czas planowany)
Obliczany jako: ilość × czas procesu + czas przezbrojenia
Czas zajętości
Całkowity czas, przez który zasób jest zarezerwowany, widoczny jako pełna długość paska na wykresie Gantta
Czas rzeczywisty
Rzeczywisty czas zarejestrowany podczas informacji zwrotnej z produkcji. Wszystkie te szczegóły można zobaczyć w panelu szczegółów zlecenia produkcyjnego.
Przenoszenie operacji roboczej do czasu niedostępności
Jeśli przeciągniesz i upuścisz operację roboczą w przedziale, w którym zasób jest niedostępny (np. z powodu ograniczeń pojemności lub zaplanowanego przestoju), planeus automatycznie wydłuży czas zajętości, aby uwzględnić przerwę.

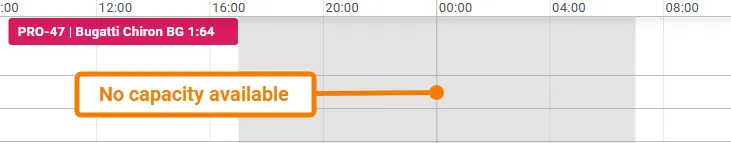

Przykład przed przeniesieniem: Operacja robocza mieści się dokładnie w dostępnym czasie zasobu.

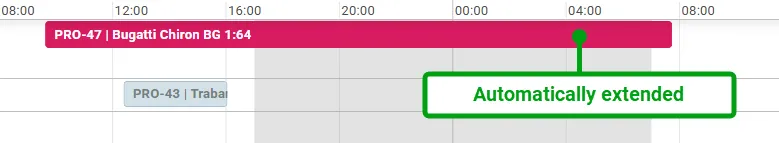

Przykład po przeniesieniu: Operacja robocza wchodzi teraz w czas niedostępności, więc planeus wydłuża pasek, aby to uwzględnić.

W ten sposób planeus pomaga utrzymać realistyczny harmonogram i unikać ukrytych konfliktów.
