Stałe daty rozpoczęcia
4 min

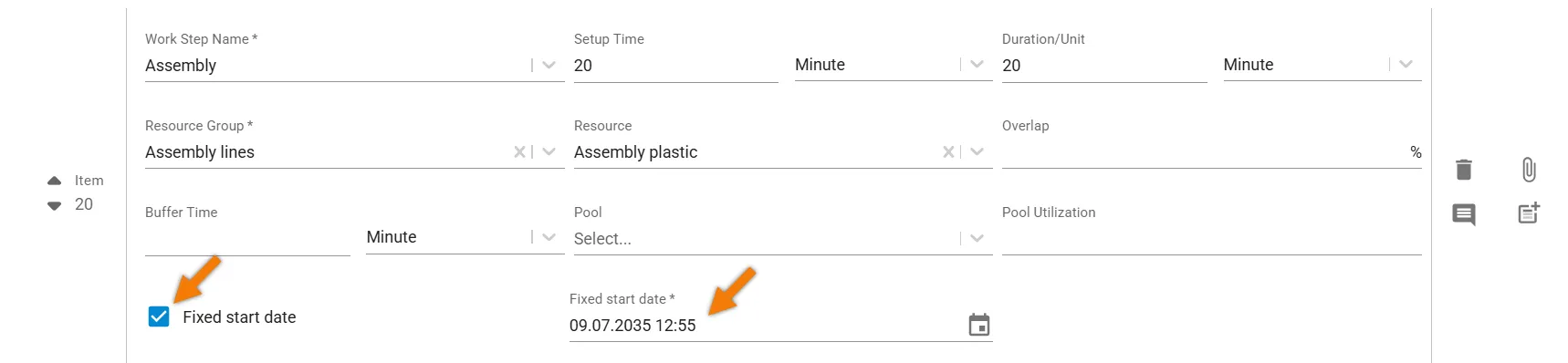

funkcja stała data rozpoczęcia pozwala zapewnić, że określone kroki robocze zawsze rozpoczną się w konkretnym dniu i o konkretnej godzinie dzięki temu plan pozostaje zgodny z ważnymi terminami lub wymaganiami zewnętrznymi jak ustawić stałą datę rozpoczęcia wykonaj następujące kroki otwórz technologię dla pozycji zamówienia, klikając ikonę ołówka znajdź krok roboczy, który chcesz ustawić jako stały zaznacz pole stała data rozpoczęcia i wprowadź żądaną datę oraz godzinę uzupełnij pozostałe dane pozycji zamówienia kliknij utwórz projekt możesz wprowadzić stałą datę rozpoczęcia podczas tworzenia nowej technologii w pozycji zamówienia, podczas edycji technologii istniejącej, niezaplanowanej pozycji zamówienia jak planować ze stałą datą rozpoczęcia gdy planujesz zamówienie ze stałą datą rozpoczęcia planeus zaczyna planowanie od stałej daty i godziny wybranego kroku roboczego ten krok roboczy staje się punktem zakotwiczenia dla całego harmonogramu planeus planuje poprzedzające kroki robocze wstecz od stałej daty, następujące kroki robocze do przodu od końca stałego kroku roboczego przy planowaniu ze stałą datą rozpoczęcia kierunek planowania (do przodu, wstecz) jest ignorowany w tym przypadku nie można zastosować optymalizacji czasu przepływu co sprawdzi planeus nawet przy stałej dacie rozpoczęcia planeus nadal sprawdza plany zdolności, dostępność zasobów, weekendy i dni świąteczne stała data rozpoczęcia może się przesunąć, jeśli wybrana data przypada na dzień wolny od pracy , w zasobie nie ma dostępnej zdolności , zasób jest już zajęty (chyba że użyjesz funkcji zaplanuj mimo wszystko ), jeśli używane są zasoby równoległe, ich zdolność jest niedostępna przez cały czas trwania uwagi dotyczące zespołów stałą datę rozpoczęcia można ustawić tylko w technologii artykułu głównego stałych dat rozpoczęcia nie można przypisywać bezpośrednio do podzespołów jak stałe daty rozpoczęcia wyglądają na wykresie gantta ikona kalendarza / kalendarza z haczykiem na wykresie gantta oznacza, że dany krok roboczy ma stałą datę rozpoczęcia po zaplanowaniu możesz nadal ręcznie przesuwać te kroki robocze tak jak każde inne zadanie po zaplanowaniu zachowują się tak samo jak zwykłe kroki robocze stałe daty rozpoczęcia pomagają zapewnić, że kluczowe kroki produkcyjne rozpoczną się dokładnie wtedy, kiedy powinny — a planeus nadal kontroluje zdolności i dostępność, aby uniknąć konfliktów
