Zasoby równoległe
Funkcja Zasoby równoległe w planeus pomaga planować sytuacje, w których jeden krok roboczy wymaga więcej niż jednego zasobu w tym samym czasie.
Sprawdza się to w wielu przypadkach, na przykład gdy:
- oprócz maszyny potrzebne jest specjalne narzędzie,
- do jednego zadania trzeba zaplanować kilku pracowników,
- potrzebne jest dodatkowe wyposażenie dostępne tylko w ograniczonej liczbie.
Jak działają zasoby równoległe?
Podczas planowania kroku roboczego możesz powiązać z nim jeden lub kilka zasobów równoległych — czasem nazywanych zasobami dodatkowymi. Oznacza to, że krok roboczy wykorzystuje jednocześnie zasób główny oraz jeden lub kilka zasobów równoległych.
W praktyce:
- część kroku roboczego wykorzystująca zasób główny to główny krok roboczy,
- część wykorzystująca zasób równoległy to równoległy krok roboczy.
Najważniejsze informacje
- Czas trwania równoległego kroku roboczego jest powiązany z czasem trwania kroku roboczego.
- Różne plany zdolności produkcyjnej dla poszczególnych zasobów mogą sprawić, że krok równoległy będzie krótszy lub dłuższy — w zależności od dostępności.
Przy korzystaniu z zasobów równoległych planuj zawsze do przodu, aby uniknąć luk między głównymi i równoległymi krokami roboczymi.

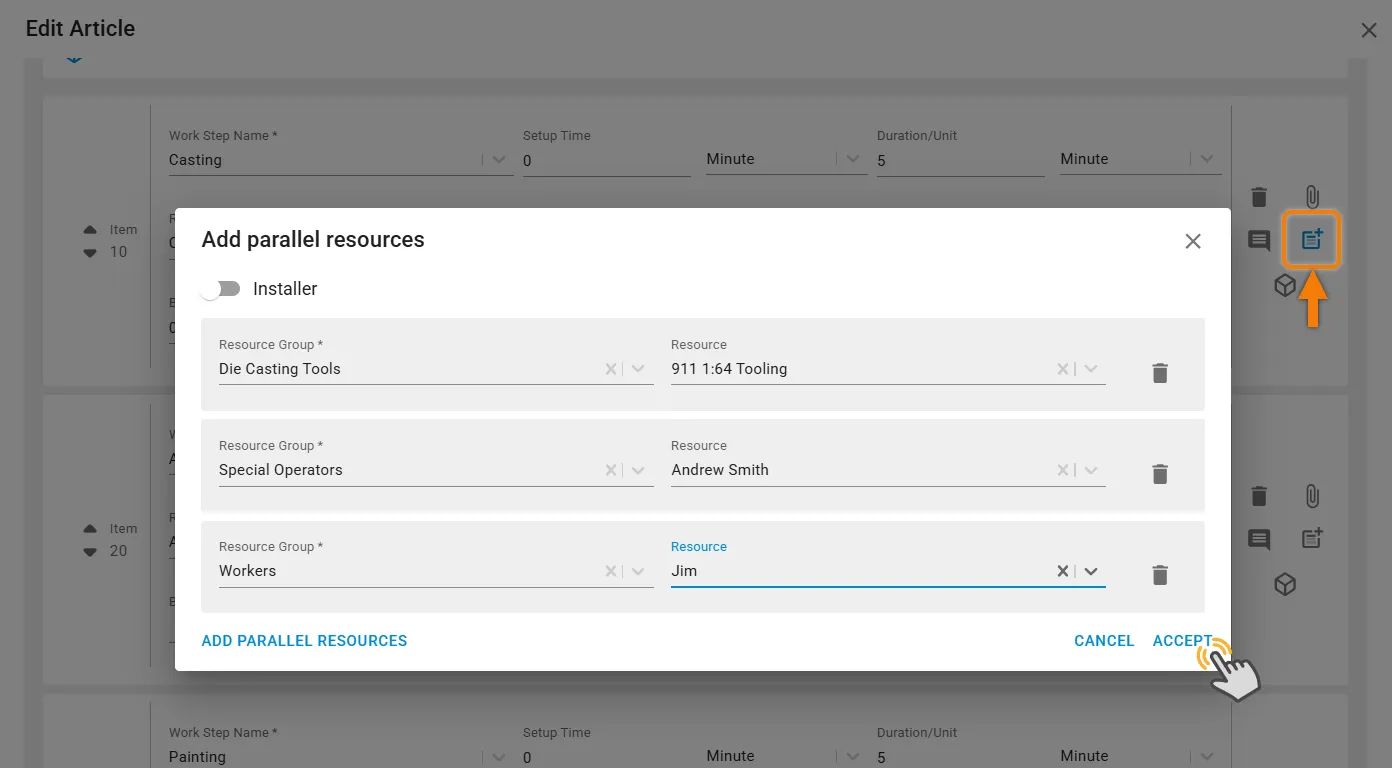

Jak dodać zasoby równoległe?

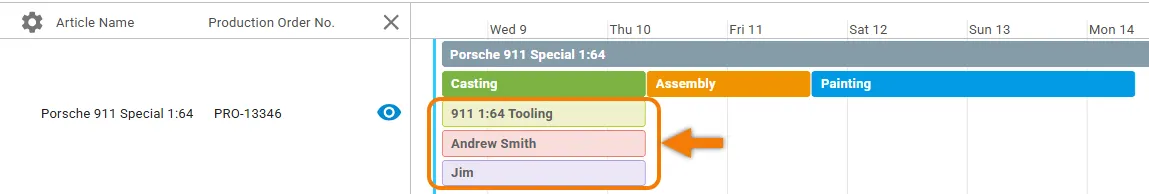

Poza szczególnym przypadkiem zasobów pracowniczych, opisanym niżej, wszystkie zasoby równoległe muszą być w pełni dostępne w czasie trwania głównego kroku roboczego.
Co się stanie, jeśli zasób nie jest dostępny?
Wszystkie powiązane zasoby równoległe — z wyjątkiem pracowników, patrz przypadek szczególny niżej — muszą być dostępne w tym samym czasie co główny krok roboczy.
Gdy planujesz główny krok roboczy:
- planeus szuka przedziału czasu, w którym wszystkie zasoby są dostępne jednocześnie,
- jeśli w ciągu roku nie znajdzie odpowiedniego terminu, zlecenie nie może zostać zaplanowane i zobaczysz komunikat o błędzie.
Jak zasoby równoległe są pokazywane na wykresie Gantta

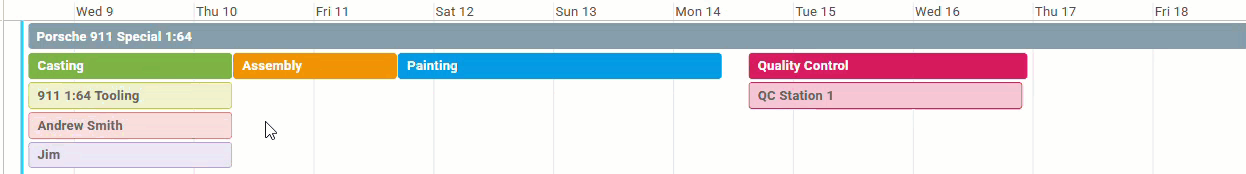

- Gdy przesuniesz główny krok roboczy, planeus automatycznie przesuwa wszystkie powiązane równoległe kroki robocze i przelicza ich czasy.

- Na wykresie Gantta równoległe kroki robocze są pokazywane w różnych kolorach, aby łatwo odróżnić je od głównych kroków roboczych.
Równoległych kroków roboczych nie można przesuwać osobno. Możesz przesunąć tylko główny krok roboczy.
Zasoby alternatywne

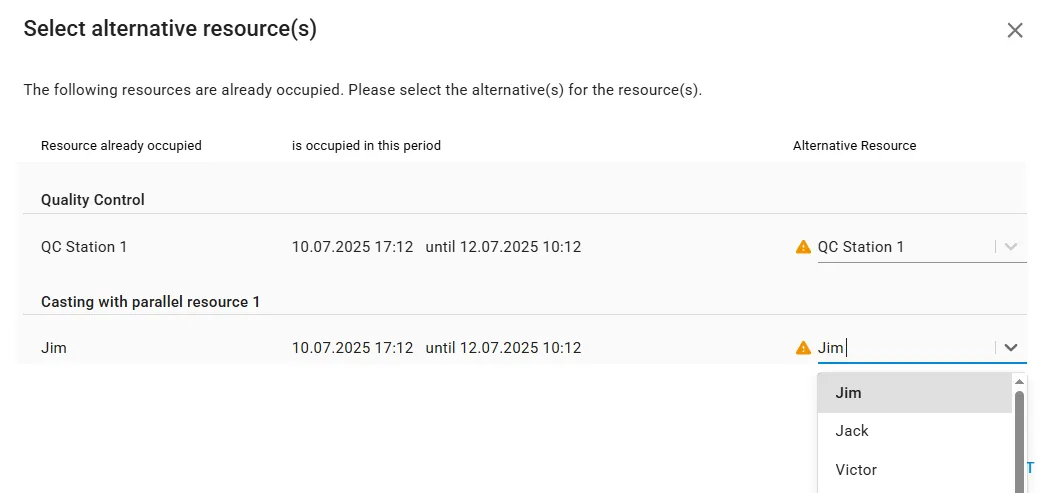

Jeśli próbujesz przesunąć krok roboczy, a jeden z zasobów równoległych nie jest dostępny:
- planeus zaproponuje zasoby alternatywne z tej samej grupy zasobów, które są dostępne w tym terminie,
- jeśli nie ma alternatyw, system poinformuje Cię o konflikcie.

Wyłączna dostępność
Równoległe kroki robocze wymagają, aby zasób równoległy był dostępny wyłącznie w czasie trwania głównego kroku roboczego.
Krótko mówiąc: Zasób równoległy nie może być w tym czasie zaplanowany do innego zadania.

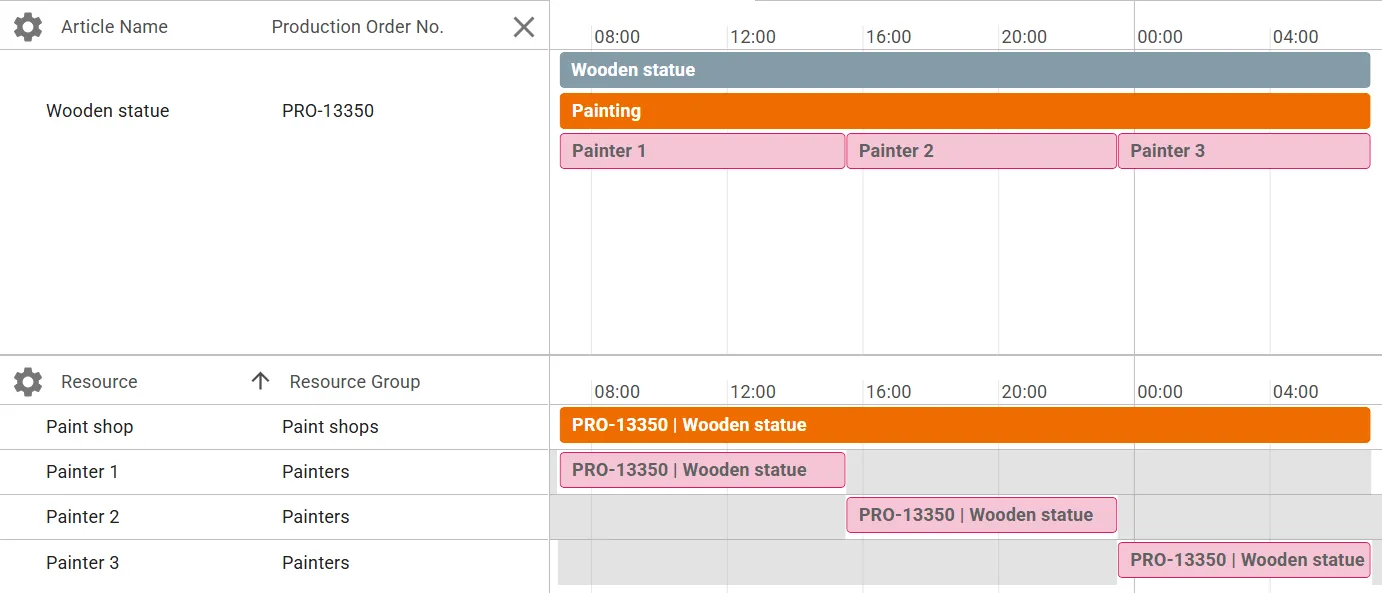

Przypadek użycia: automatyczne planowanie zmian z zasobami równoległymi
Zasobów równoległych możesz używać także do planowania pracowników.

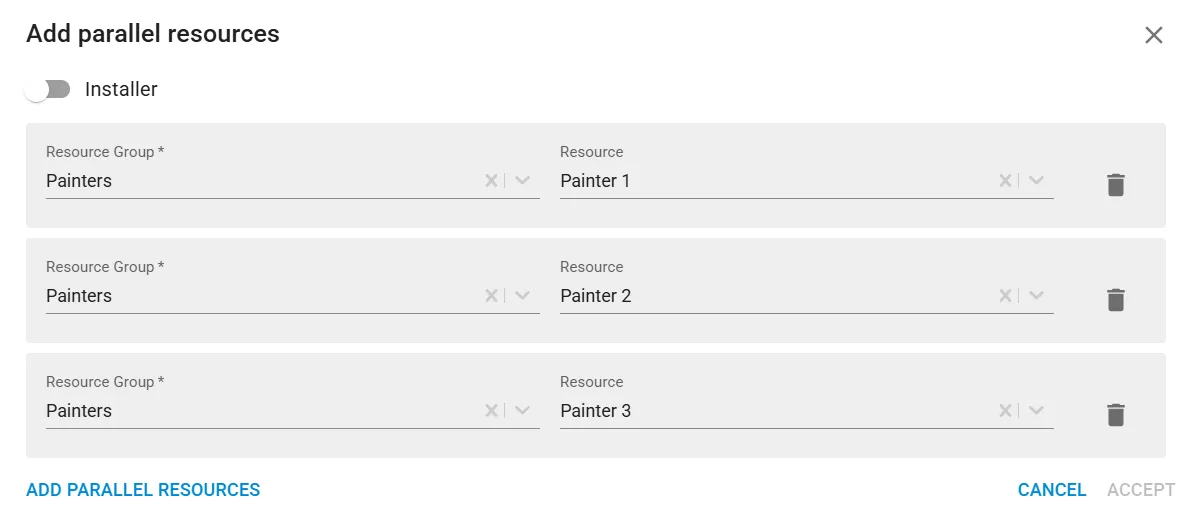

- Nie wszyscy przypisani pracownicy muszą być dostępni w tym samym czasie.
- planeus zaplanuje tylko tych pracowników, którzy rzeczywiście są dostępni w zaplanowanym czasie.
Przykład
Załóżmy, że masz jedną maszynę pracującą przez 8 godzin, ale potrzebujesz 3 pracowników do pomocy — każdy pracuje na innej zmianie.
Jak planeus planuje to automatycznie:
- Ustaw maszynę jako zasób główny.
- Ustaw 3 pracowników jako zasoby równoległe z ich własnymi planami zdolności produkcyjnej.

- Zaplanuj zlecenie.
- planeus automatycznie przypisze pracownika rzeczywiście dostępnego w tym czasie.
Dzięki temu możesz planować złożone scenariusze bez tworzenia konfliktów.
