Auslastung / Pools
Grundlagen
Die Auslastung vergleicht ein Kapazitätsangebot mit einem Kapazitätsbedarf und stellt diesen in einer Grafik dar. Grundlage für Kapazitätsangebot und Kapazitätsbedarf sind Pools. In einem Pool können Sie z.B. Gruppen von Mitarbeitern (z.B. mit gleichen Fähigkeiten) zusammenfassen. Pools werden in der Konfiguration angelegt.
Kapazitätsangebot

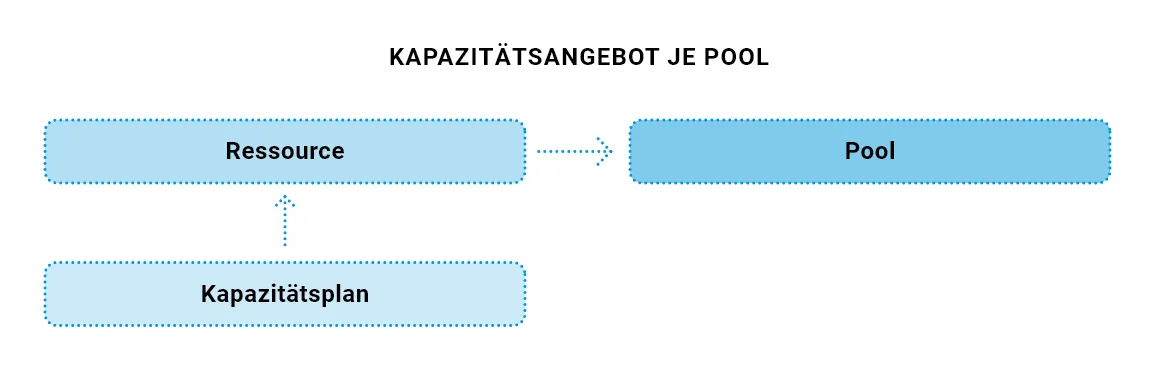

Das Kapazitätsangebot wird über die Zuordnung der Ressourcen zu einem Pool definiert.

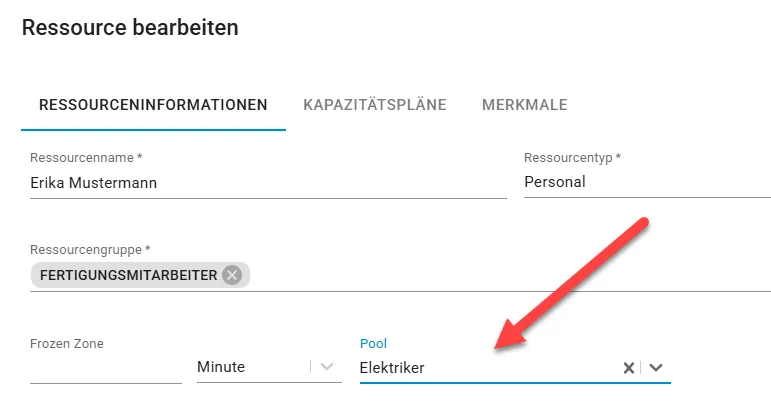

Ordnen Sie dazu in den Stammdaten --> Ressourcen einer Ressource einen Pool zu.

Kapazitätsbedarf

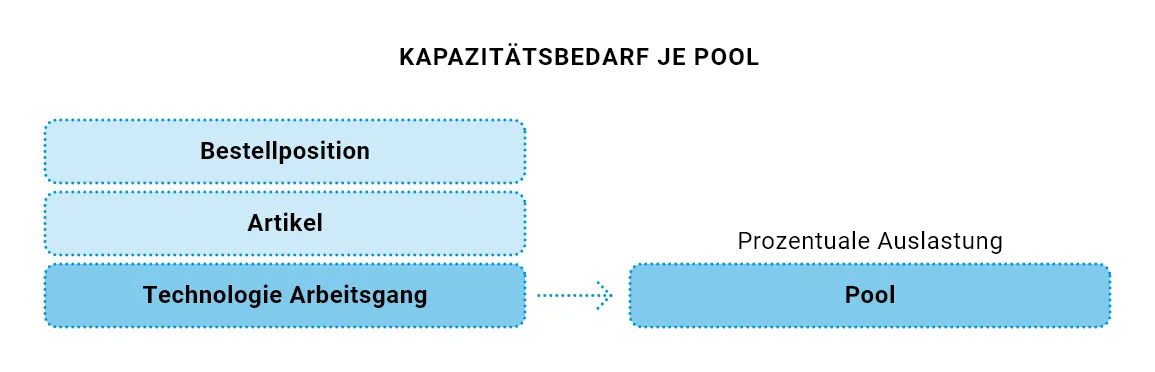

Der Kapazitätsbedarf wird über die Technologien --> Arbeitsgänge definiert.

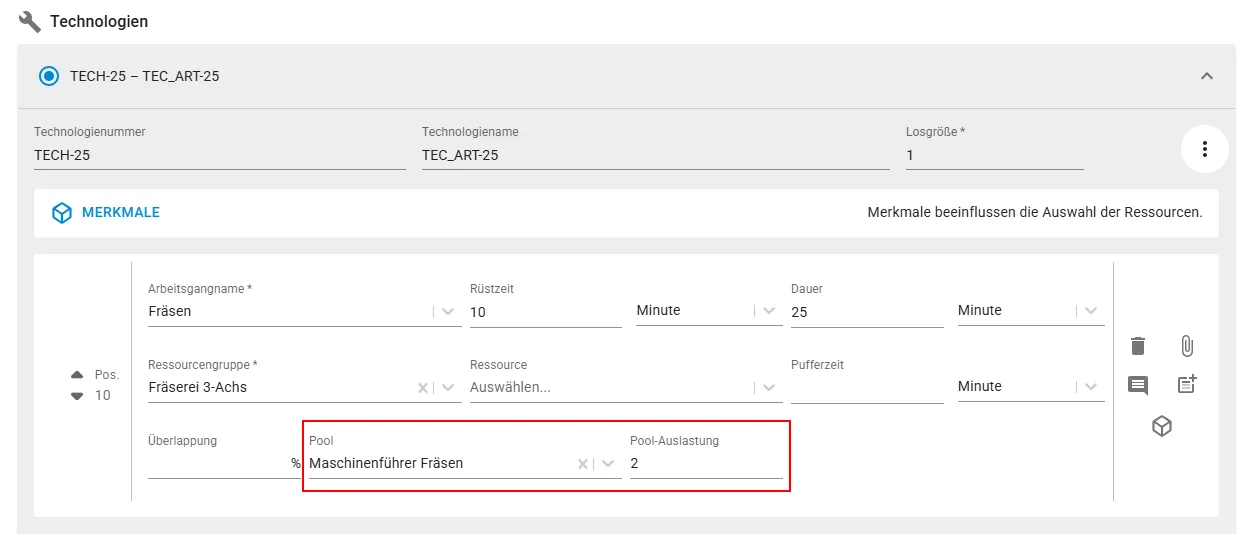

In der Technologie wird pro Arbeitsschritt die Pool-Auslastung definiert.

Die Pool-Auslastung ist die Anzahl der Ressourcen, die für den Arbeitsgang benötigt werden. Im vorliegenden Beispiel bedeutet dies: während der Dauer des Arbeitsgangs Fräsen benötige ich 2 Maschinenführer.
Anzeige der Auslastung

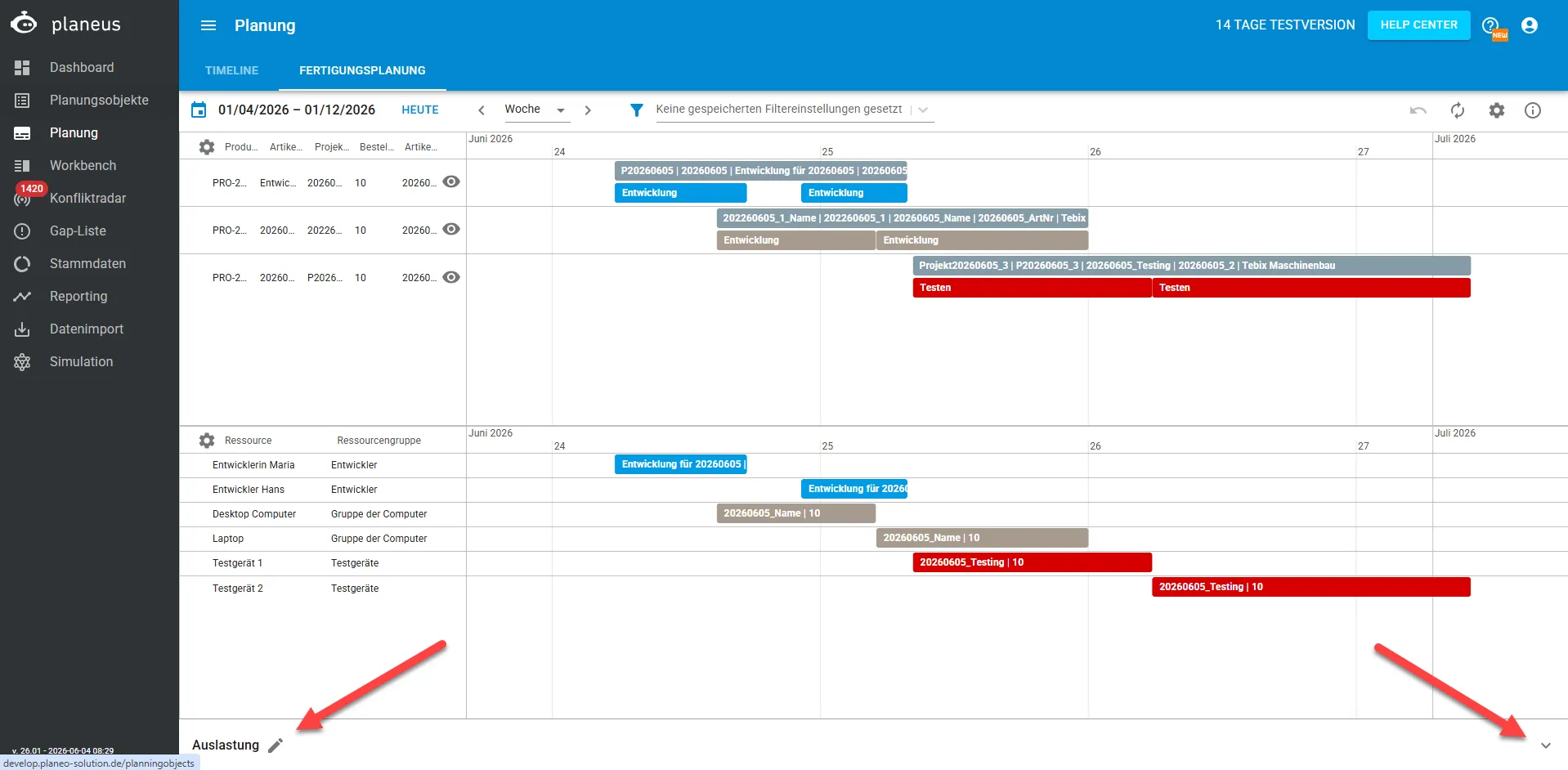

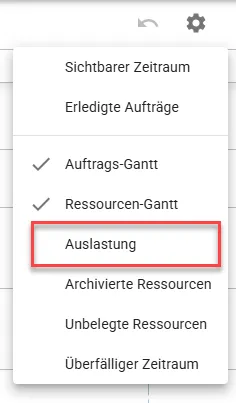

In der Fertigungsplanung wird die Auslastung angezeigt. Klicken Sie dazu auf den Menüpunkt Auslastung.

Anschließend erscheint am unteren Rand die Menüleiste für die Auslastungsanzeige.
Durch Anklicken des Öffnen-Icons auf der rechten unteren Seite öffnen Sie die Liste mit den verfügbaren Pools. Über das Stift-Icon auf der linken Seite können die gewünschten Pools ausgewählt werden. Es können bis zu 6 Pools angezeigt werden.

Wählen Sie die gewünschten Pools aus.

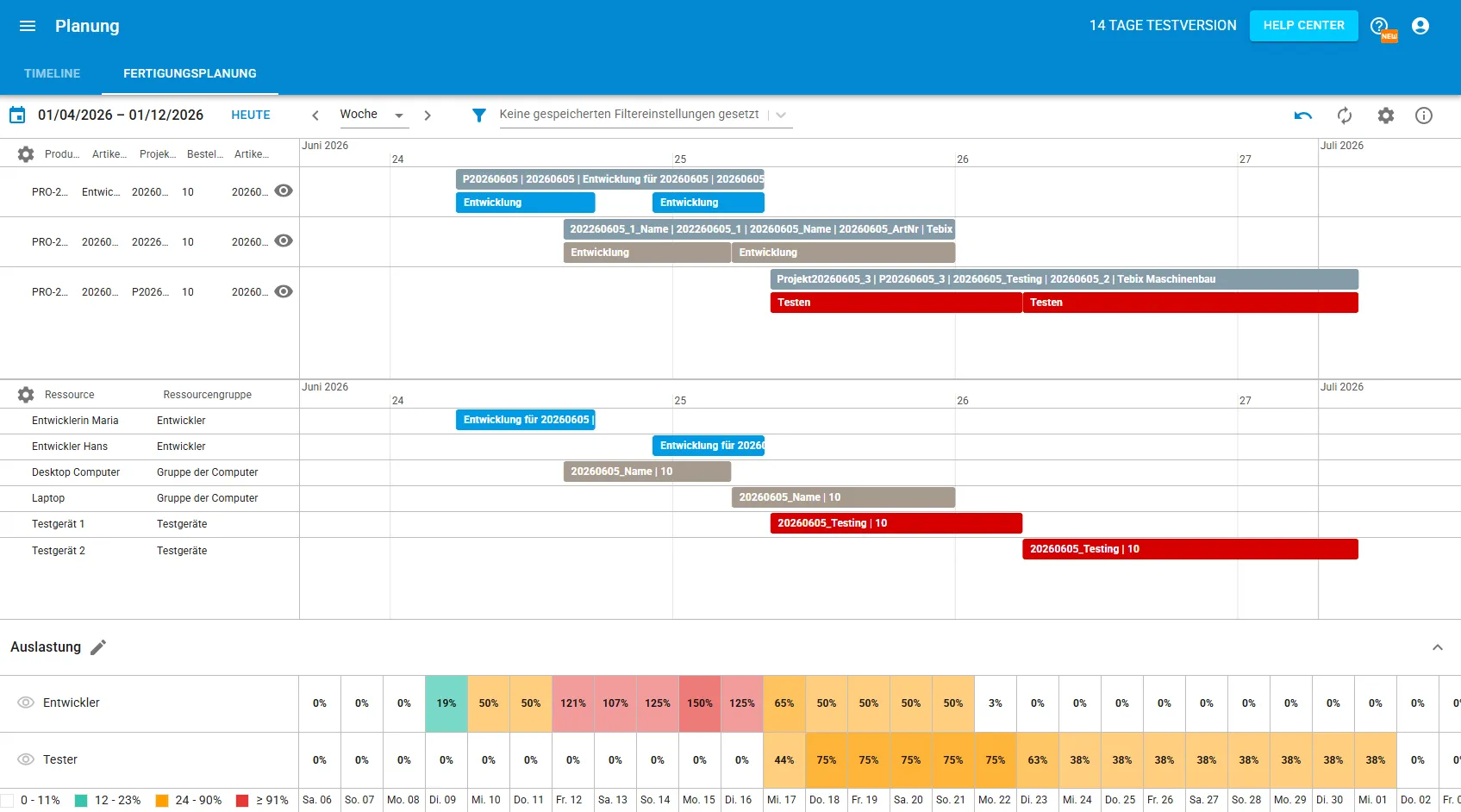

Durch Anklicken des "Augen-Symbols öffnet sich die Detailansicht für die Pools. Eine Detailansicht ist für maximal 3 Pools gleichzeitig möglich.

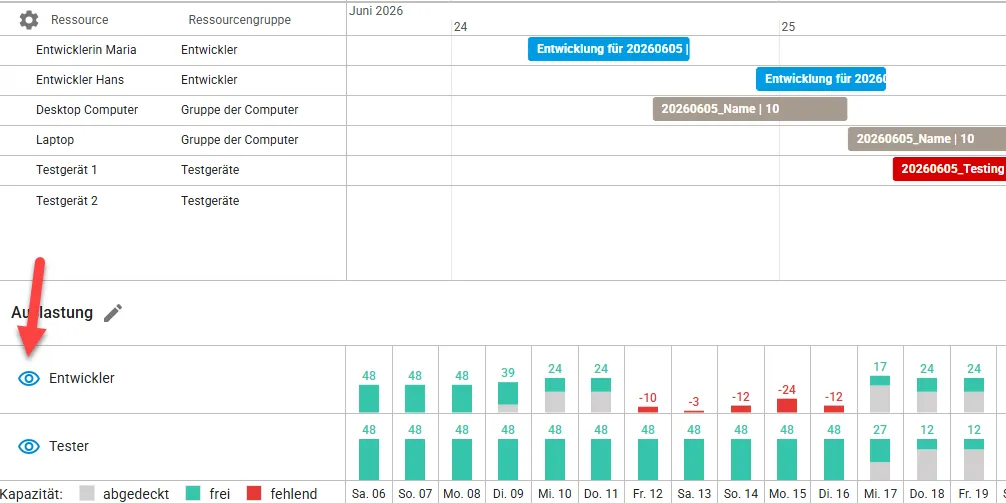

Bitte beachten Sie, dass je nach Skalierung die Mittelwerte für die Auslastung berechnet werden.
