Begleitende Ressourcen
Grundlagen
Für diese Funktion wird eine eigene Lizenz benötigt.
Begleitende Ressourcen sind Ressourcen/Arbeitsgänge, die während der gesamten Dauer eines oder mehrerer, regulärer Arbeitsgänge durchgängig benötigt werden.
D.h. sie erstrecken sich über mehrere Arbeitsschritte und dürfen dazwischen nicht belegt werden. Für begleitende Ressourcen muss ein Start- sowie ein Ende-Arbeitsgang festgelegt werden. Die Pufferzeit des Ende-Arbeitsgangs (wenn vorhanden) wird beim Einplanen mitberücksichtigt.
In dem Beispiel wird ein Transportgestell für die Arbeitsgänge Drehen, Fräsen und Kleben inkl. Pufferzeit (Trocknungszeit) durchgängig benötigt:

Ressourcenstammdaten: Anlegen von begleitenden Ressourcen

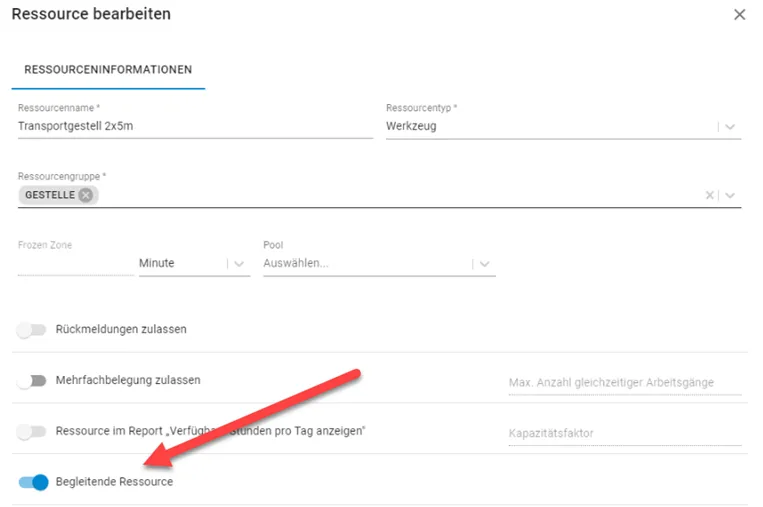

Eine Ressource kann als Begleitende Ressource markiert werden. Nur solche Ressourcen können für die Technologie eines Artikels als begleitende Ressourcen ausgewählt werden.

Folgende Optionen/ Einstellungen sind für begleitende Ressourcen nicht verfügbar:
- Kapazitätspläne
- Gap-Einträge (über das Modul Gap-Liste)
- Frozen Zone
- „Rückmeldungen zulassen“
- Report „Verfügbare Stunden pro Tag“
- Externe Ressource
Eine Ressource darf nicht nachträglich zu einer begleitenden Ressource gemacht werden, wenn diese Kapazitätspläne und/ oder Gap-Einträge besitzt. Der Benutzer muss erst die Zuordnungen zu den Kapazitätsplänen bzw. Gap-Einträgen löschen.
Artikelstammdaten: Begleitende Ressourcen in einer Technologie verwenden

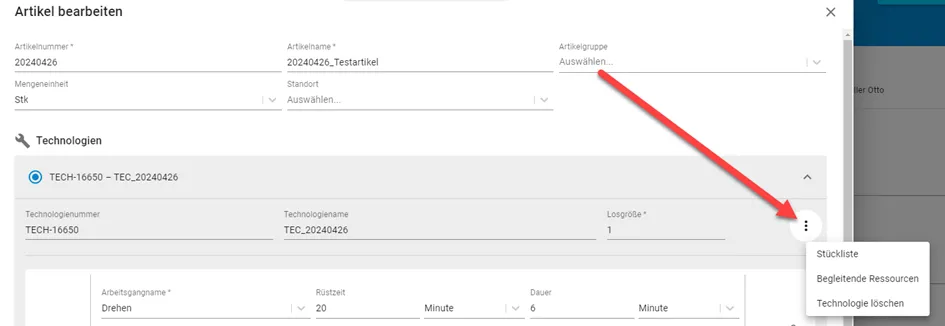

Begleitende Ressourcen werden pro Technologie angelegt. Das Eingabeformular für die begleitenden Ressourcen wird über das ‚Dreipunkt-Menü‘ aufgerufen.

Für begleitende Ressourcen/ Arbeitsgänge können nur Ressourcen ausgewählt werden, die als begleitend gekennzeichnet sind. Diese sind wiederum für reguläre und parallele Ressourcen/ Arbeitsgänge nicht verfügbar.
Für eine begleitende Ressource muss ein Von- und ein Bis-Arbeitsgang hinterlegt werden. Dabei darf die Position des Start-Arbeitsgangs nicht größer als die Position des Ende-Arbeitsgangs sein.
Es ist möglich, für eine Technologie mehrere begleitende Ressourcen zu hinterlegen.
Löschen von Arbeitsgängen (Begleitende Arbeitsgänge)
Das Löschen von regulären Arbeitsgängen, die mit begleitenden Ressourcen in Berührung kommen, ist nicht möglich.
Es ist folgendes zu beachten:
- Ein Arbeitsgang wird begleitet: Arbeitsgang kann nicht gelöscht werden, Löschen-Button ist deaktiviert.
- Ein Arbeitsgang wird nicht begleitet. Sein(e) Nachfolger haben begleitende Ressourcen: Kann nicht gelöscht werden, eine Meldung erscheint: “Der Arbeitsgang kann nicht gelöscht werden. Das Löschen des Arbeitsgangs hat Auswirkungen auf begleitende Ressourcen.”
- Ein Arbeitsgang und seine Nachfolger haben keine begleitende Ressourcen: Arbeitsgang kann gelöscht werden
Anzeige in den Planungsobjekten

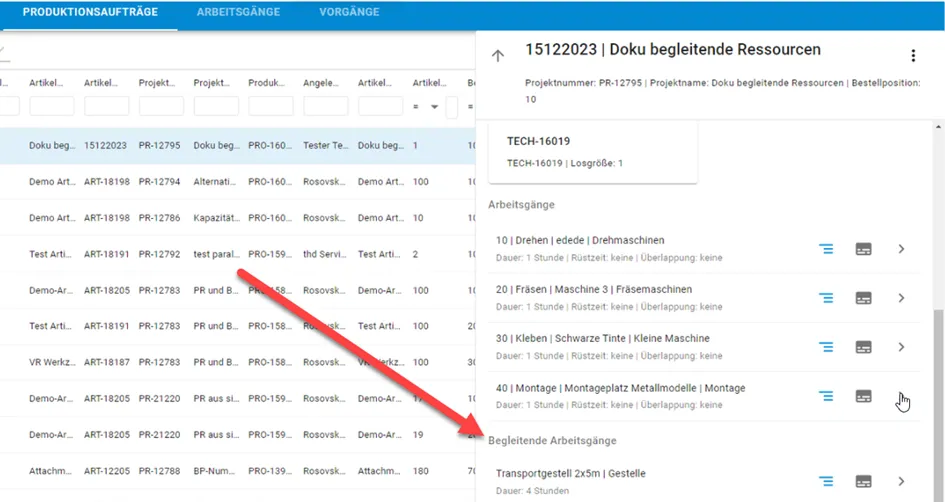

Beim Einplanen werden auch die Arbeitsgänge als “begleitend” markiert. Somit weiß das System, welche Arbeitsgänge begleitende Arbeitsgänge sind. Unter Planungsobjekte, im Detail-Panel eines Produktionsauftrags, werden begleitende Arbeitsgänge in einem Extra-Bereich angezeigt:

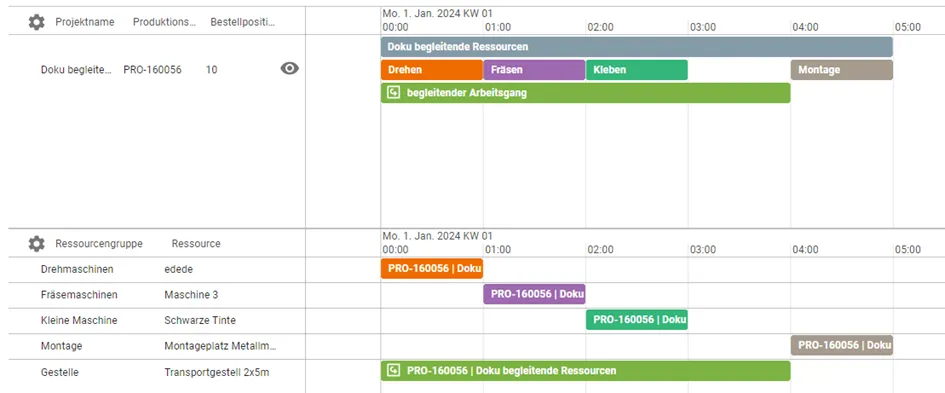

Anzeige und Funktionsweise im Gantt
Die begleitenden Ressourcen können im Gantt-Diagramm (Fertigungsplanung) nicht verschoben werden. Diese werden mit dem primären Arbeitsgang mitverschoben. Beim Verschieben darf die Abhängigkeit zwischen dem geplanten Arbeitsgang und begleitender Ressource nicht verloren gehen.

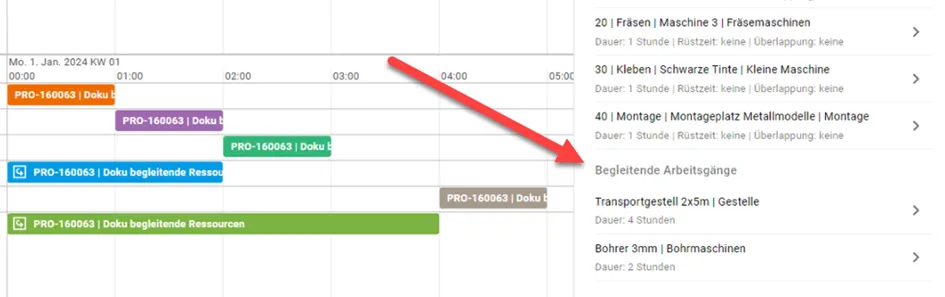

Verschiebt der Benutzer einen Arbeitsgang, so wird die Belegzeit des begleitenden Arbeitsgangs neu berechnet. Die begleitenden Arbeitsgänge werden in einem Extra-Bereich im Detail-Panel eines Produktionsauftrags angezeigt.

Nachfolger Konfliktfrei einplanen
Beim Ausführen der Funktion Nachfolger Konfliktfrei einplanen wird die Belegung der begleitenden Ressource mitberücksichtigt.
Anzeige und Rückmeldungen in der Workbench
Begleitende Arbeitsgänge werden als Information für den Mitarbeiter in der Workbench (beide Varianten) angezeigt. Sobald sich der Arbeitsgang mit einem begleitenden Arbeitsgang in Berührung kommt (z.B. wegen der Überlappung der Arbeitsgänge), wird der begleitende Arbeitsgang für diesen Arbeitsgang in einem Extra-Bereich angezeigt.
Rückmeldungen für begleitende Arbeitsgänge sind grundsätzlich nicht möglich. Die begleitenden Ressourcen sind von allen Filtern ausgeschlossen.
Begleitende Ressourcen im Reporting
Begleitende Arbeitsgänge werden von folgenden Reports ausgeschlossen:
- Arbeitsgangrückmeldungen
- Störgrund/Maschine
- Maschine/Störgrund
- Kapazitätsauslastung
- Gesamtanlageneffektivität (OEE)
- Ausschussgründe/Maschine
- Maschine/Ausschussgründe
- Ressourcen, Verfügbarkeit pro Tag.
