Stammdaten
Ressourcen
Parallele Ressourcen
8 min

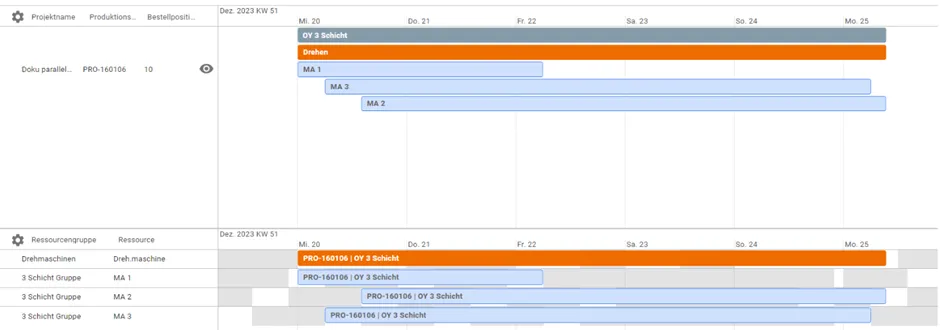

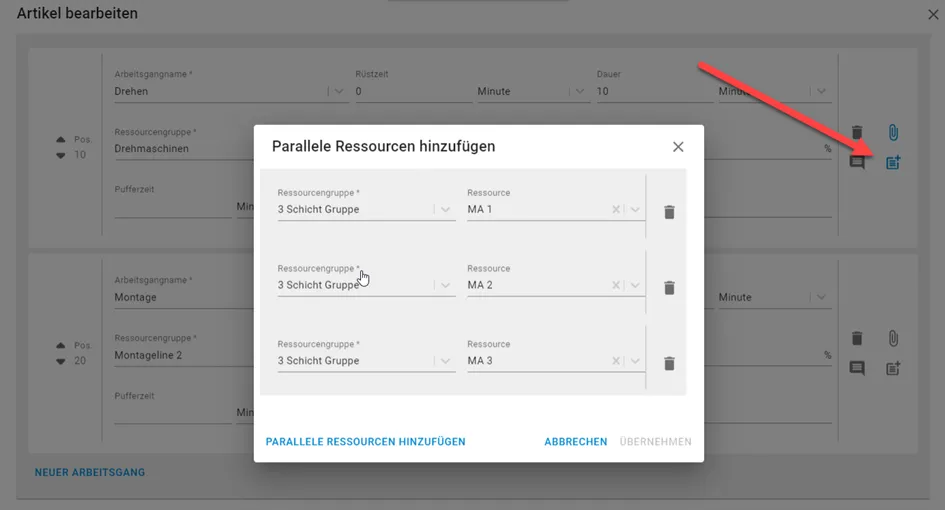

grundlagen für diese funktion wird eine eigene lizenz benötigt die funktion der parallelen ressourcen gibt ihnen ein hilfsmittel an die hand, mehrere gleichzeitig für einen arbeitsgang erforderliche ressourcen dispositiv zu berücksichtigen so lässt sich z b zusätzlich ein spezielles erforderliches werkzeug (welches nur limitiert verfügbar sein könnte) für arbeitsgänge verplanen parallele bzw sekundäre ressourcen/ arbeitsgänge werden während eines regulären arbeitsgangs (auch primäre ressource bzw primärer arbeitsgang genannt) zusätzlich benötigt die dauer eines parallelen arbeitsgangs ergibt sich aus dem primären arbeitsgang und kann je nach verfügbarkeit der parallelen ressource abweichend sein d h , durch verschiedene kapazitätspläne pro ressource können die parallelen arbeitsgänge unterschiedlich lang sein im folgenden beispiel werden 3 mitarbeiter jeweils zu unterschiedlichen zeiten (schichten) an der drehmaschine benötigt anlegen von parallelen ressourcen im artikelstamm in der technologie eines artikels können pro arbeitsgang beliebig viele parallele ressourcen hinterlegt werden die hinterlegten parallelen ressourcen (außer personal, siehe sonderfall personalressource weiter unten) müssen in der zeit des primären arbeitsgangs verfügbar sein beim einplanen wird es so lange nach der passenden lücke gesucht bis alle ressourcen verfügbar sind wurde jedoch keine passende lücke innerhalb eines jahres gefunden, kann der auftrag nicht eingeplant werden eine entsprechende fehlermeldung erscheint anzeige parallele ressourcen im gantt diagramm arbeitsgänge auf den parallelen ressourcen können einzeln nicht verschoben werden beim verschieben eines primären arbeitsgangs werden die parallelen arbeitsgänge mit verschoben und neu berechnet sekundäre arbeitsgänge werden im gantt (fertigungsplanung) farblich hervorgehoben und sind somit auf den ersten blick von primären arbeitsgängen unterscheidbar verschieben von arbeitsgängen anzeige alternativer paralleler ressourcen beim verschieben eines arbeitsgangs mit parallelen ressourcen kann es dazu kommen, dass eine der ressourcen (oder mehrere) in dem zeitraum nicht belegt werden kann in diesem fall werden alternative, belegbare ressourcen aus der gleichen ressourcengruppe in dem zeitraum angeboten exklusive verfügbarkeit ein paralleler arbeitsgang soll nur die lücken in der zeit des führenden arbeitsgangs füllen die parallele ressource muss exklusiv verfügbar sein, d h diese darf innerhalb der zeit des führenden arbeitsgangs nicht belegt sein sonderfall personal bei parallelen ressourcen für den fall, dass es sich bei der sekundären ressource um eine personalressource handelt, gilt folgender sonderfall es müssen nicht alle parallelen personalressourcen zur gleichen zeit verfügbar sein es wird in der planung nur die personalressourcen berücksichtigt, die in der angegeben zeit verfügbar ist somit ist es möglich, einen primären arbeitsgang, der z b 8 stunden dauert zu verplanen, auch wenn in der technologie 3 mitarbeiter zugewiesen sind, die in verschiedenen schichten arbeiten in diesem fall wird nur der mitarbeiter verplant, der auch in dieser zeit verfügbar ist die zwei anderen mitarbeiter werden nicht verplant einrichter als parallele ressource eine parallele ressource kann in den stammdaten (artikeltechnologie) als einrichter markiert werden ist das kennzeichen einrichter gesetzt, startet der der parallele arbeitsgang einrichter in der planung gemeinsam mit dem primären arbeitsgang bei der planung gelten für den einrichter folgende regeln der einrichter startet mit dem primären arbeitsgang wenn bei einplanen der primärer ag oder einrichter auf nicht verfügbare zeiten fallen, wird nach einer lücke gesucht, bis beide verfügbar sind für das verschieben im gantt diagramm gelten folgende regeln wenn beim verschieben des primären arbeitsgangs der einrichter teilweise auf die nicht verfügbare zeit fällt • • gibt es alternative ressourcen, werden sie vorgeschlagen • • gibt es keine alternativen ressourcen, oder sie sind nicht verfügbar, wird der einrichter arbeitsgang verkürzt beim wechseln der ressource für einrichter über das detail panel kann der einrichter arbeitsgang kürzer werden, wenn die neue ressource nicht die ganze zeit verfügbar ist wenn der einrichter arbeitsgang verkürzt wurde und danach die ressource über das detail panel gewechselt wird, bleibt der einrichter auf der neuen ressource genauso lange, wie auf der vorherigen ressource planen sie vorwärts ein, damit keine lücken zwischen des primären arbeitsgängen entstehen
